铺设是应用 的关键工序
为最大限度上发挥出 在湖区防渗中优势,本工程在 铺设中严格控制好以下几个方面,取得了良好效果。
(1)在采用进占法铺设 前,需要通过基础锚固槽开挖验收,完成防滑槽的开挖以及坡面的清理工作,并对湖区铺设 基面进行平整碾压。基础锚固槽和防滑槽的断面开挖尺寸需要能够达到设计图纸规定的要求。本工程 主要通过锚固槽和进出水路线上的混凝土进行固定,尤其是顶部要锚固在防浪墙混凝土中,以提升整体防渗效果,锚固长度也要符合设计要求。
(2)当湖区基础造形结束后,及时开展湖底基础平整度碾压、夯实、削坡等处理工作。如果基础发生了扰动,需要进行置换和回填时,要做到分层回填、分层夯实,每层回填夯实厚度控制在40cm以下。在 铺设面清理中要做到平整压实,去除砖石、铁丝、玻璃、树枝、草根等。如果湖底存在大量杂草,还要喷洒除草剂,以消除杂草,以免杂草生长时刺破 出现渗漏问题。和 相互接触的基面,还要铺设一层粘土作为防护层,控制站土层的铺设厚度不低于30cm。

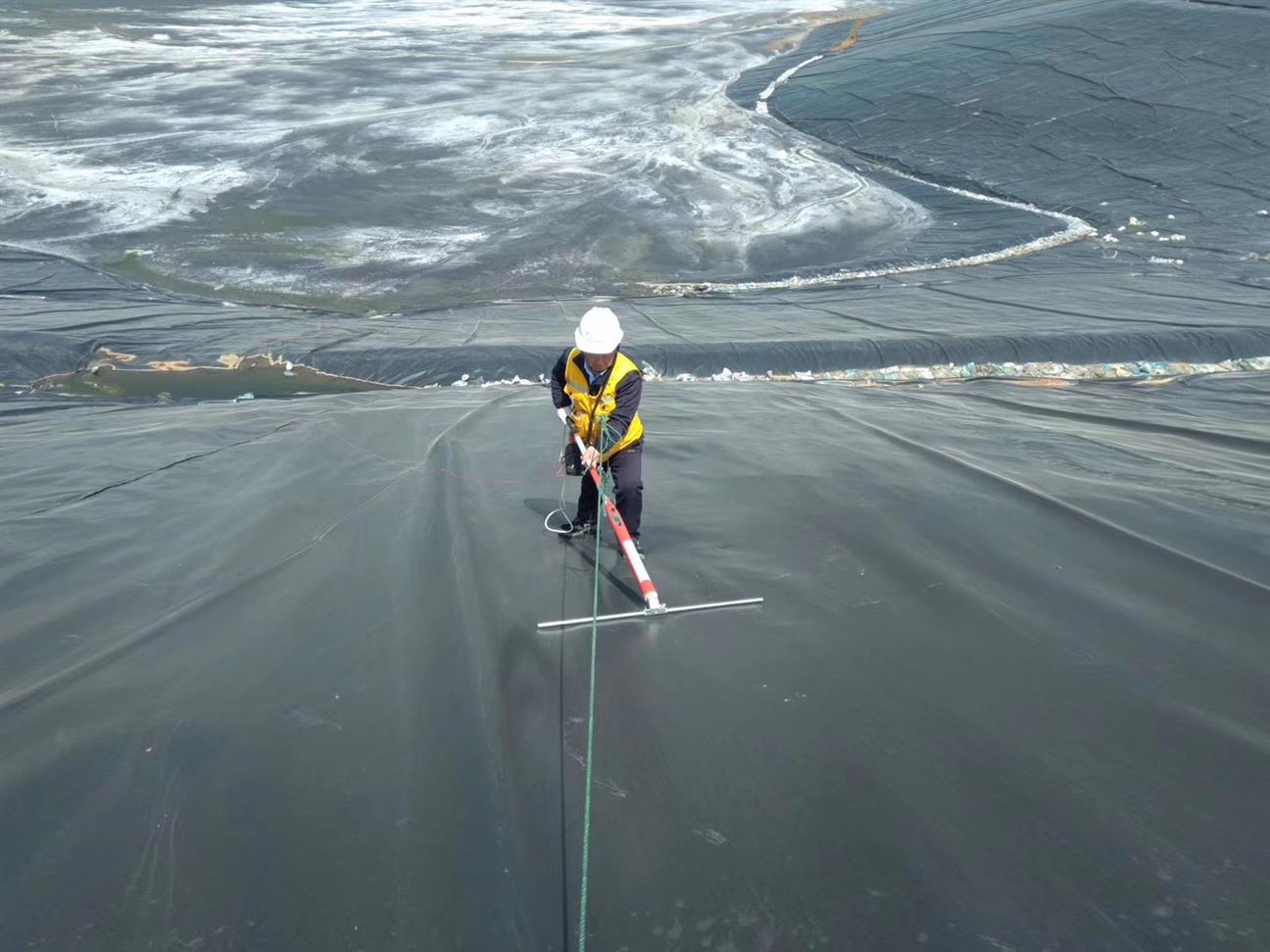

(3)参与 铺设的操作人员,需要穿软质胶鞋,避免穿钉鞋进入铺设现场,切不可在 上进行损坏材料的操作,如敲击、捶打、硬拖等。在调整 位置是要避免使用尖锐的器材,更不能在 之上进行块体物料的直接卸放操作。 要采取进占法,进行从上到下滚铺,注意铺设时要做到张弛适中,本工程采取了波浪形松弛铺设方法,控制富余度在1.5%左右,以保证 能够良好地适应湖区基础变形和边坡的变形情况,以免发生应力集中和人为损伤问题。
(4) 和湖区基础面之间不能起泡,也不能架空,要保证二者之间能够紧密贴合,并压平压实。当天铺设的 需要保证能够全部完成拼接,若在铺设期间突遇大风、大雨等恶劣天气,要立即停止铺设工作,并对保护层进行处理,用接触面柔软的重物,如沙袋将 边缘压紧,避免风力损坏 。
(5)在 铺设之前需要提前规划行车道路,如果车辆必须经过 铺设区域,要提前做好防护工作。并且在实际摊铺中,若发生 被损坏的情况,在修理前要先去除已经发生破损的位置,填入符合要求的物料,并进行平整处理之后,再在现场监理的监督和指导下完成修复工作。针对那些已经被损坏的 ,需要在破损位置的上方再铺设一层质量达标的 ,针对加厚后的 ,要保证新铺设的 覆盖范围超过破坏 范围的100cm以上,并做好土工膜的拼接处理工作。
