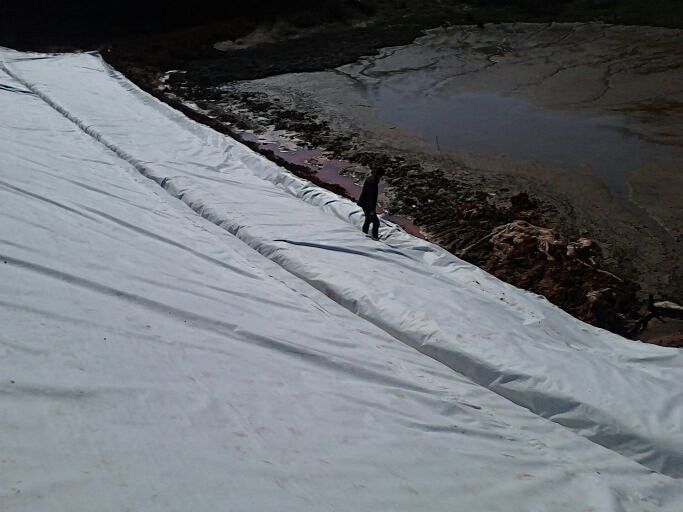

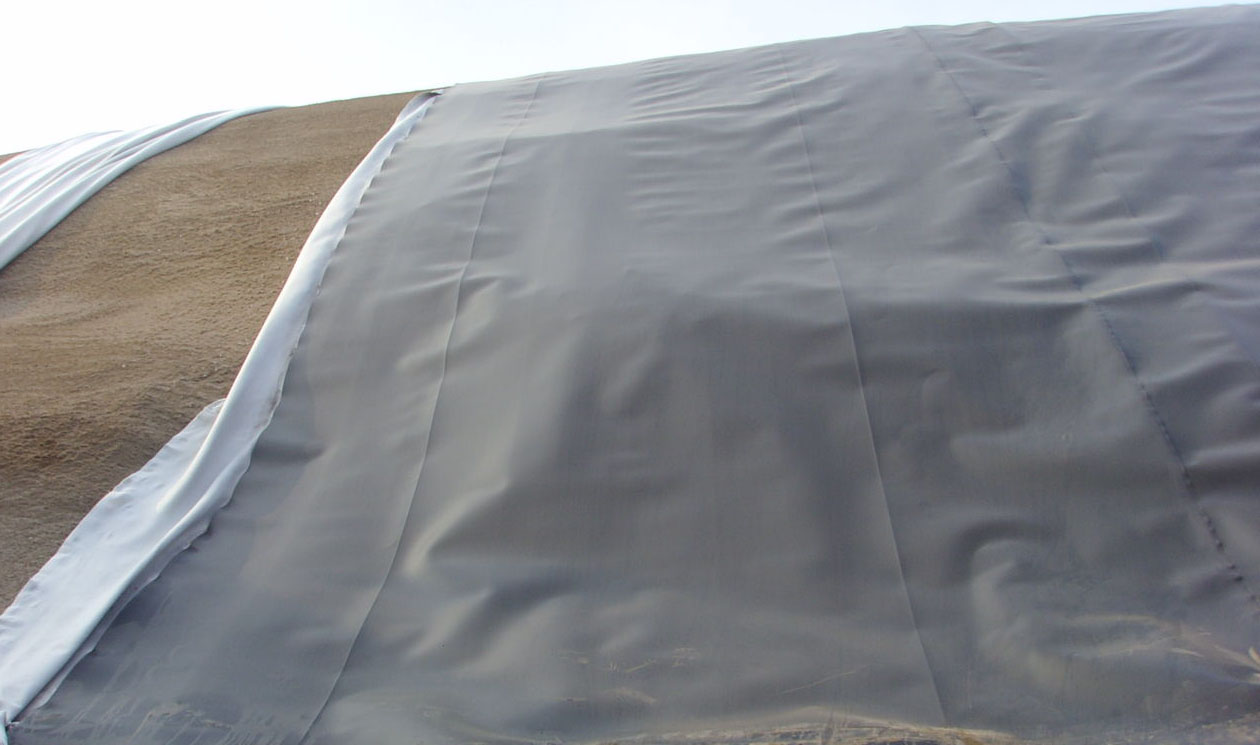

斜墙防渗需人工拖拉平顺
铺筑完成方向为沿围堰轴线方向,只有在铺筑高程以下土工膜全部施工完成后该高程以下围堰才能具备防渗挡水功能。
保护层(喷混凝土)可随土工膜铺筑方向逐渐施工完成,其施工工期可与土工膜施工适当搭接。
斜墙施工特点,考虑部分工序衔接,首先形成斜墙下支持层,然后完善填筑体整体填筑:将下支持层高程645m以下分为上下游两块填筑。首先进行上游侧部分斜墙下支持层填筑,待上游测下支持层填筑完成后立即进行防渗系统施工,同时进行下游侧填筑。
通过填筑和土工膜施工时段合理搭接可以有效的节约直线工期,同时填筑施工强度均匀,能够更好地确保施工质量和现场组织。
